连续缠绕玻璃钢管施工安装规范
1. 施工前准备
连续缠绕坡璃钢管施工前需进行全面的现场勘查,确认施工环境、地质条件、施工空间等是否满足安装要求。同时需核对管材规格、数量、配件完整性,确保所有材料符合设计标准。
- 管材进场验收:检查外观是否有裂纹、变形、分层等缺陷,尺寸偏差需符合行业标准。
- 施工设备准备:施工前完成图纸交底、沟槽放线;地下水位偏高地段提前编制降水方案,沟槽积水需降至槽底 0.5m 以下再施工;准备好施工吊装设备、切割工具、连接辅具等。

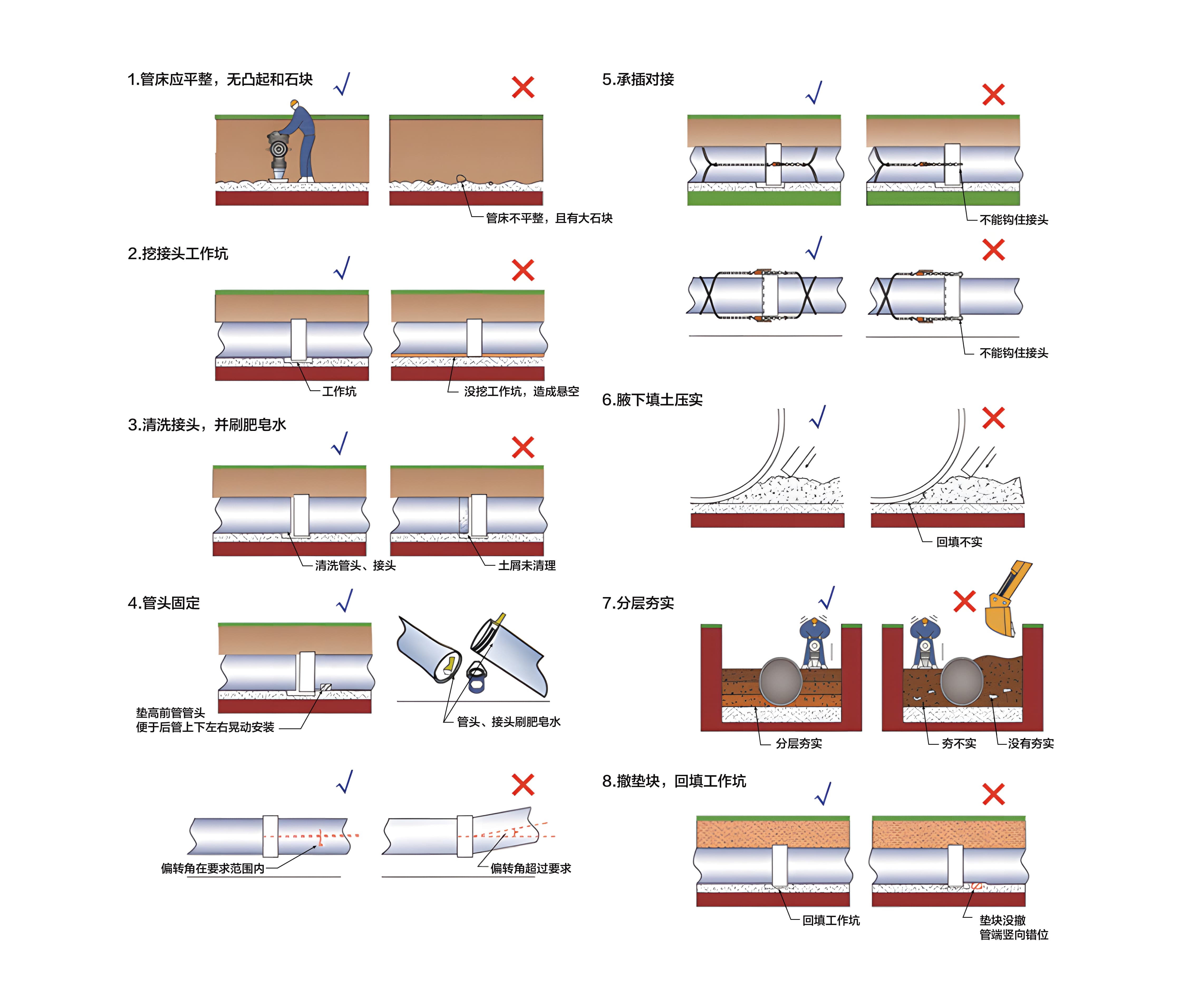

- 沟槽开挖与基础处理:按照标准要求宽度和深度做好沟槽开挖;管道铺设基础平整、坚实,无尖锐杂物,必要时进行垫层处理。
2. 管道铺设与连接
连续缠绕玻璃钢管主要采用承插式连接方式,连接前需清理承口和插口表面,确保无杂质、无损伤,连接时需按照规范操作,保证密封性能。
- 管道吊装:采用软吊带吊装,避免管材表面损伤,吊装过程保持平稳。
- 承插连接:在插口端和套筒接头承口处涂抹肥皂水或凡士林,禁用机油黄油,按承插截止线要求, 插入承口。
3. 回填与验收
管道铺设完成后需进行分层回填,回填材料需符合要求,避免尖锐物损伤管道。回填完成后进行水压试验,确保无凌漏。
- 回填要求:分层回填,每层厚度不超过30cm,逐层夯实,避免管道位移,并应双侧同步回填,禁止单侧堆土。回填材料:优选中粗砂、级配原土,禁用冻土、大块石块、建筑垃圾。
- 水压试验:试验压力应符合要求,无渗漏为合格。
- 竣工验收:检查管道坡度、接口密封性、外观质量等,填写验收记录。
